Calcular la producción de una excavadora no es multiplicar el tamaño del cucharón por una idea optimista y luego rezar para que el suelo coopere. La producción real depende de la capacidad del cucharón, el factor de llenado, el tiempo de ciclo, la eficiencia de trabajo, el tipo de material, el esponjamiento y la forma en que se está cargando o excavando.
La hoja de cálculo interactiva que aparece abajo permite estimar la producción de una excavadora en metros cúbicos por hora, tanto en volumen suelto como en volumen en banco. Sirve para presupuestos rápidos, planificación de excavaciones, comparación de escenarios y revisión básica de si los camiones están acompañando a la excavadora o si solo están decorando la obra, como suele pasar cuando nadie calcula nada.
Calculadora interactiva de producción de excavadora
Use los valores sugeridos como punto de partida y ajústelos con datos reales de obra. La capacidad del cucharón debe tomarse del catálogo del equipo o medirse según el cucharón realmente instalado.
Al cambiar el material se actualizan factor de llenado, esponjamiento y ciclo sugerido.
No representa un modelo específico. Es solo un punto de partida editable.
Volumen medido en planos, terreno natural o sección de corte.
Use la capacidad colmada real del cucharón instalado.
0.90 significa que el cucharón carga el 90% de su capacidad colmada.
Convierte volumen en banco a volumen suelto.
Incluye excavación, giro cargado, descarga y regreso.
0.83 equivale a 50 minutos efectivos por hora.
Horas reales de trabajo por día.
Capacidad útil de acarreo, no capacidad bonita del folleto.
Viaje cargado, descarga, regreso y maniobra, sin incluir carga.
Sirve para detectar cuello de botella en acarreo.
Producción en banco m³/h
Producción suelta m³/h
Horas estimadas h
Días de trabajo
Volumen suelto total m³
Ciclos por hora
Baldes por camión
Tiempo de carga por camión min
Camiones mínimos sugeridos
Resultado de acarreo.
La producción de una excavadora se calcula combinando capacidad real del cucharón, factor de llenado, tiempo de ciclo, eficiencia y esponjamiento del material.

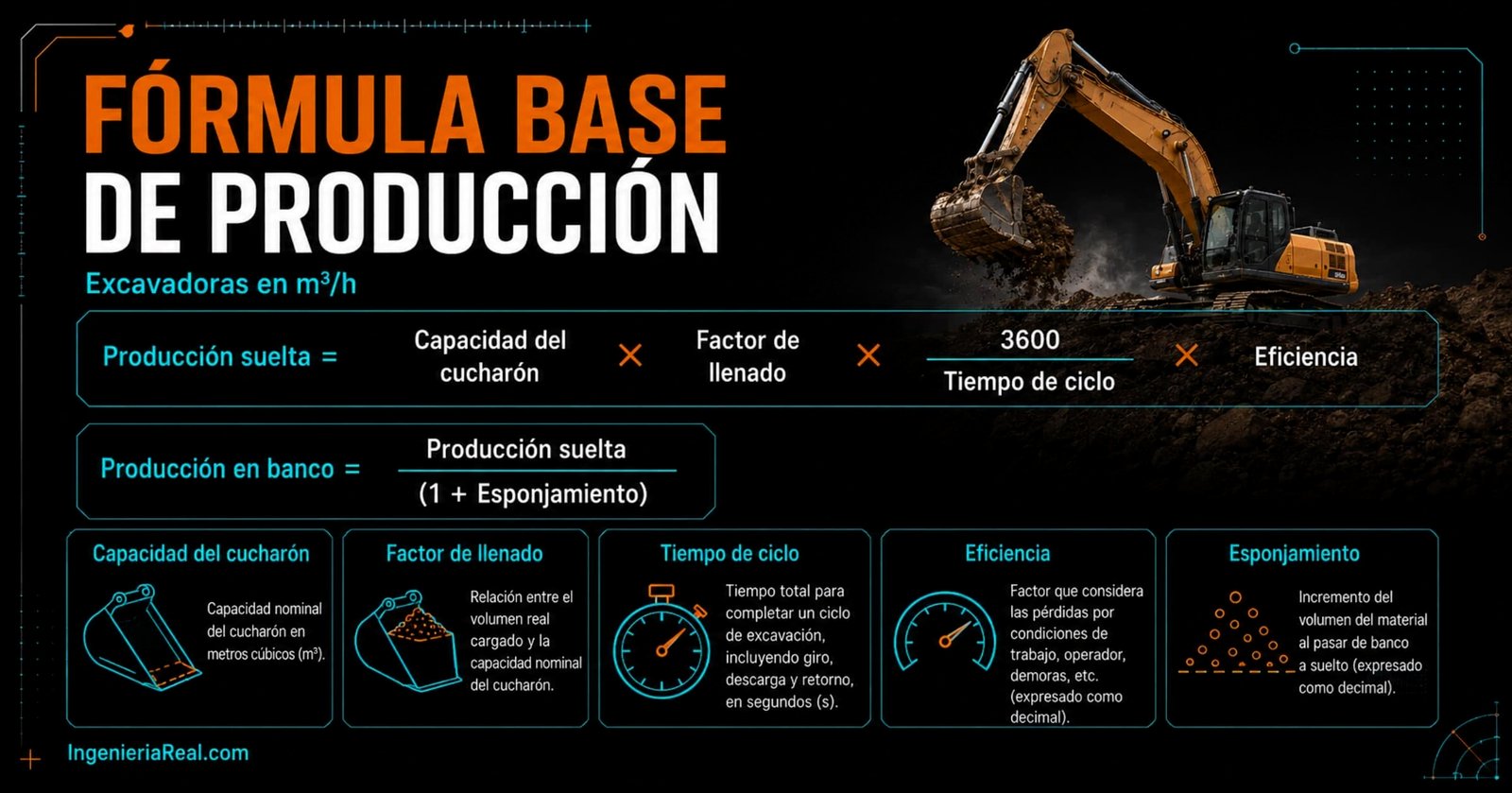

La fórmula base de producción
La producción de una excavadora se estima multiplicando la capacidad real cargada por el número de ciclos por hora y por la eficiencia del trabajo. En términos simples: cuánto carga el cucharón, cuántas veces lo hace por hora y cuánto tiempo real trabaja sin interrupciones.
Producción suelta, m³/h = capacidad del cucharón × factor de llenado × (3600 / tiempo de ciclo en segundos) × eficiencia
Ese resultado está en metros cúbicos sueltos por hora, porque el material ya fue excavado y aumentó de volumen. Para pasarlo a volumen en banco, se divide entre el factor de esponjamiento.
Producción en banco, m³/h = producción suelta / (1 + esponjamiento)
La producción en banco es la más útil para presupuestos de excavación medidos en planos. La producción suelta es más útil para acarreo, camiones, botaderos y control de viajes.
Volumen en banco y volumen suelto
El volumen en banco es el material medido en su estado natural, antes de ser excavado. Es el volumen que normalmente aparece en planos, secciones o levantamientos topográficos. El volumen suelto es el material después de excavarlo, cuando aumenta por los vacíos generados durante la remoción.
Esta diferencia es una de las trampas más caras en movimiento de tierra. Si se calcula acarreo usando volumen en banco sin convertirlo a volumen suelto, se subestima la cantidad de viajes. Y luego todos fingen sorpresa, como si el suelo hubiera firmado contrato para no expandirse.
Relación básica:
Volumen suelto = volumen en banco × (1 + esponjamiento)
Volumen en banco = volumen suelto / (1 + esponjamiento)
Factor de llenado del cucharón
El factor de llenado indica qué porcentaje de la capacidad colmada realmente se carga en cada ciclo. Un cucharón de 1.00 m³ con factor de llenado de 0.90 no está moviendo 1.00 m³ por ciclo, sino 0.90 m³ sueltos antes de aplicar eficiencia.
En materiales fáciles, el cucharón puede llenarse bien. En arcillas duras, roca fracturada, bolones, raíces o material cementado, el cucharón puede salir medio lleno aunque el operador haga todo correctamente. Aquí es donde el cálculo de escritorio empieza a llorar, merecidamente.
Material o condición
Factor de llenado práctico
Comentario técnico
Arena o grava suelta
0.95 a 1.00
Material fácil de penetrar, buen llenado y ciclos rápidos.
Tierra común excavable
0.85 a 0.95
Valor razonable para presupuestos preliminares.
Limo o suelo fino manejable
0.80 a 0.90
Puede variar mucho por humedad, cohesión y limpieza del cucharón.
Arcilla compacta
0.65 a 0.85
Mayor resistencia de corte, ciclos más lentos y menor llenado.
Roca ripiada o fracturada
0.60 a 0.75
Depende del tamaño de fragmento y de si el material está bien aflojado.
Roca mal fragmentada o con bolones
0.40 a 0.65
Alta variabilidad. Aquí conviene medir producción real en campo.
Tiempo de ciclo de una excavadora
El tiempo de ciclo es el tiempo que tarda la excavadora en completar una operación completa: excavar, levantar, girar cargada, descargar, volver y posicionarse para el siguiente corte.
Un ciclo rápido puede estar entre 15 y 20 segundos en condiciones buenas. Un ciclo normal puede estar entre 20 y 30 segundos. En material difícil, zanjas incómodas, giros largos o carga mal organizada, puede pasar de 35 segundos. Y no, el cronómetro no se arregla con optimismo.
Material suelto, buen banco, giro corto y operador entrenado.
Excavación normal
20 a 28 s
Condición común para tierra excavable y carga a camión cercano.
Excavación difícil
28 a 38 s
Material duro, arcilla compacta, roca fracturada o banco incómodo.
Trabajo lento por maniobra o mala logística
38 s o más
Giro largo, camiones mal ubicados, poca visibilidad, espera o falta de frente.
Medición práctica en obra: tome 10 ciclos reales con cronómetro, descarte ciclos anormales por interrupciones externas y calcule el promedio. Ese valor vale más que una tabla copiada sin contexto.

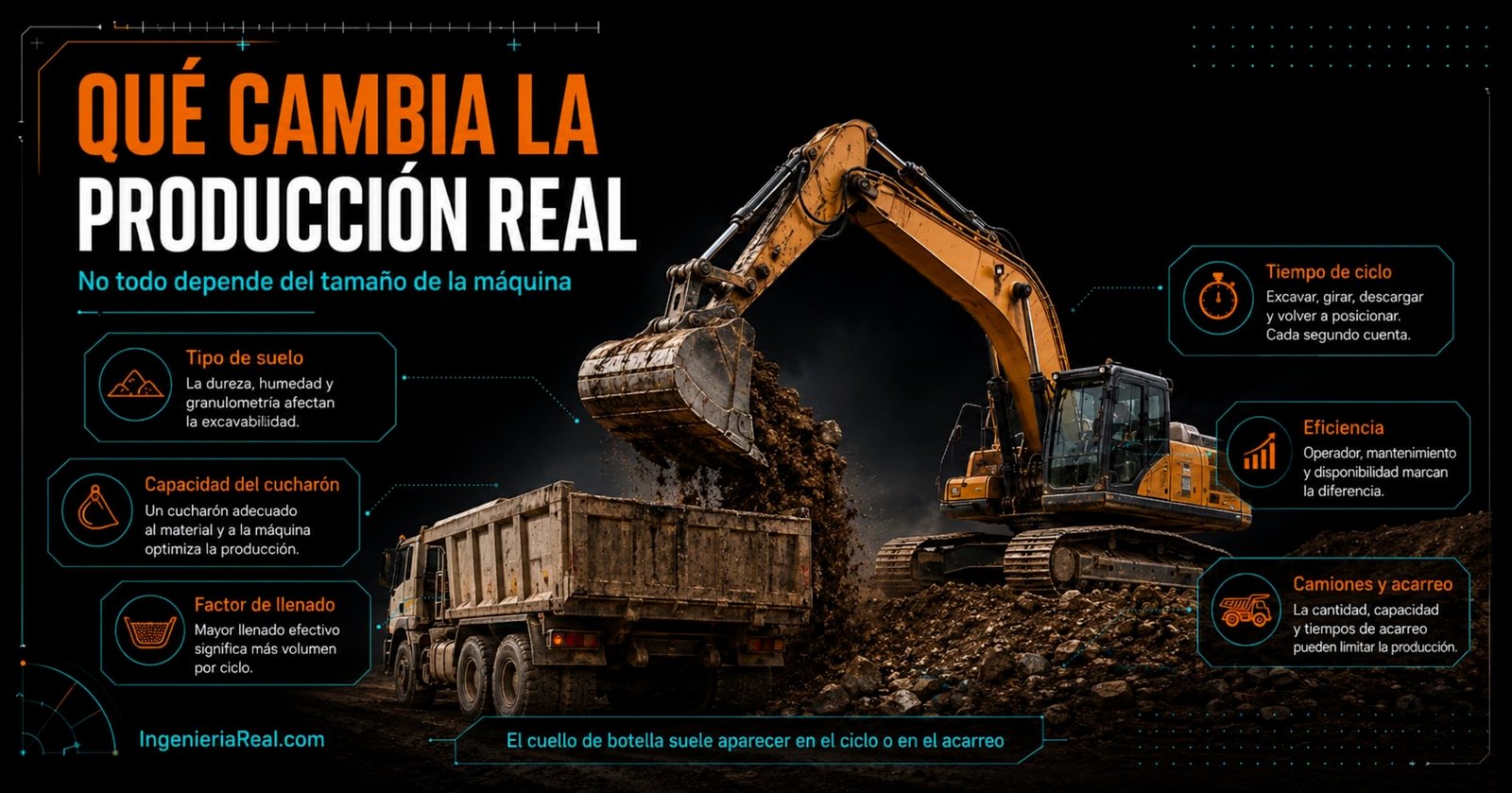

La producción real no depende solo del tamaño de la excavadora. El suelo, el cucharón, el ciclo, la eficiencia y el acarreo pueden cambiar completamente el rendimiento.
Tipo de suelo y excavabilidad
El tipo de suelo afecta tres cosas al mismo tiempo: cuánto se llena el cucharón, cuánto tarda el ciclo y cuánto aumenta el volumen al excavarse. Por eso no se debe usar una producción única para arena, arcilla dura y roca. Hacerlo es técnicamente cómodo, pero también es una forma elegante de equivocarse.
Material
Esponjamiento típico usado en estimación
Riesgo de usar un valor único
Arena y grava
10% a 20%
Puede variar por humedad, compactación natural y granulometría.
Tierra común
20% a 30%
Buen rango inicial para presupuestos si no hay ensayo geotécnico.
Arcilla
25% a 40%
Puede cambiar mucho por plasticidad y humedad.
Roca fracturada
40% a 65%
Depende del tamaño de fragmento y del método de fractura.
Roca masiva mal fragmentada
60% o más
Puede requerir martillo, ripper, perforación o voladura antes de excavar.
Cuando exista informe geotécnico, experiencia local o medición real en campo, esos datos deben mandar sobre cualquier tabla. La tabla sirve para empezar, no para casarse con ella.
Tamaño de excavadora y cucharón
Una excavadora más grande no siempre produce más si el frente de trabajo es estrecho, si los camiones no entran bien o si el cucharón no puede llenarse. La producción real es una cadena. La máquina puede ser excelente, pero si el acarreo está mal armado, termina esperando con el motor encendido y la dignidad apagada.
Para presupuestos preliminares, el dato clave no es solo el peso de la excavadora, sino la capacidad colmada del cucharón. Dos excavadoras de tamaño parecido pueden trabajar con cucharones distintos según material, profundidad, brazo, diente, acople y uso.
Rango de cucharón
Uso típico
Comentario
0.20 a 0.35 m³
Zanjas, obras urbanas, excavadoras compactas
Buena precisión, producción limitada.
0.50 a 0.80 m³
Excavaciones medianas y carga ligera
Útil en obras con espacio limitado.
0.90 a 1.30 m³
Excavación general y carga a camión
Rango frecuente para obra civil común.
1.40 a 2.00 m³
Producción más pesada
Necesita buen frente, buen operador y camiones suficientes.
Más de 2.00 m³
Movimiento de tierra masivo o minería ligera
No tiene sentido si la logística no acompaña.
Relación entre excavadora y camiones
Una excavadora puede tener buena producción teórica y aun así producir poco si los camiones no alcanzan. Para revisar esto, hay que comparar el tiempo que tarda la excavadora en cargar un camión contra el ciclo completo del camión.
Baldes por camión = capacidad del camión en m³ sueltos / carga real por balde
Tiempo de carga = baldes por camión × tiempo de ciclo de excavadora
Camiones mínimos aproximados = ciclo total del camión / tiempo de carga
Si el camión tarda 25 minutos en ir, descargar, regresar y maniobrar, pero la excavadora lo carga en 4 minutos, no basta con un camión. La excavadora quedará esperando. Y una excavadora esperando es básicamente una factura con orugas.
Errores comunes al calcular producción
Error
Por qué afecta
Corrección práctica
Usar la capacidad del cucharón como si siempre se llenara al 100%
Infla la producción cuando el material es duro, pegajoso o irregular.
Aplicar factor de llenado según material y medir en campo cuando se pueda.
No separar volumen en banco y volumen suelto
Distorsiona camiones, viajes, botadero y costo de acarreo.
Usar esponjamiento para convertir de banco a suelto.
Usar ciclos demasiado bajos
Hace parecer que la excavadora trabaja como robot japonés en demostración comercial.
Cronometrar ciclos reales de excavación, giro, descarga y retorno.
Ignorar la eficiencia horaria
No considera maniobras, ajustes, espera, coordinación, combustible o interrupciones.
Usar eficiencia realista. 0.83 equivale a 50 minutos efectivos por hora.
No revisar si los camiones alcanzan
La excavadora queda parada aunque su producción teórica sea alta.
Calcular tiempo de carga y ciclo de camión.
Copiar rendimientos de catálogo
El catálogo no tiene lluvia, lodo, operador cansado ni camión mal estacionado.
Usar catálogo solo como referencia superior, no como rendimiento real de presupuesto.
Ejemplo práctico
Supongamos una excavación de 1,000 m³ en banco, con una excavadora usando cucharón de 1.00 m³, tierra común, factor de llenado de 0.90, esponjamiento de 25%, ciclo promedio de 22 segundos y eficiencia de 0.83.
Con esos valores, excavar 1,000 m³ en banco tomaría unas 10.23 horas efectivas de excavadora. En jornadas de 8 horas, sería aproximadamente 1.28 días. En obra real conviene agregar margen por replanteo, limpieza, cambio de frente, lluvia, maniobras y transporte interno.
Criterio final para usar este cálculo
El cálculo correcto de producción no busca adivinar el futuro. Busca reducir la mentira. Una buena estimación debe separar volumen en banco, volumen suelto, capacidad real de cucharón, factor de llenado, ciclo, eficiencia y acarreo.
Para una publicación, presupuesto o análisis preliminar, la calculadora de este artículo funciona bien como base. Para cerrar precio de obra, lo responsable es tomar ciclos reales, revisar el suelo en sitio, medir el acarreo y ajustar con datos propios. El suelo no perdona hojas bonitas. La obra tampoco.
Recomendación de obra: si la excavación supera varios cientos de metros cúbicos, haga una prueba de producción de al menos 30 a 60 minutos. Mida ciclos, viajes, esperas y volumen cargado. Ese pequeño ensayo puede ahorrar más dinero que muchas reuniones con café malo.
Los valores de la calculadora son estimativos y deben ajustarse con datos reales de campo, informe geotécnico, capacidad real del cucharón y condiciones de operación.
Alberto Pinto
🚧 Ingeniero Civil, Evaluación de Riesgos en Urbanizaciones, Diseñador Web, Productor Audiovisual y Fotógrafo Profesional Especializado en Ingeniería, Arquitectura y Producción Técnica, Blogger, Fundador y Director de
IngenieriaReal.com
🎥 Explorando La Ingeniería y Arquitectura Antigua y Moderna.
¿Te unes a explorar y entender el mundo arquitectónico y las soluciones de ingeniería que nos rodean?
